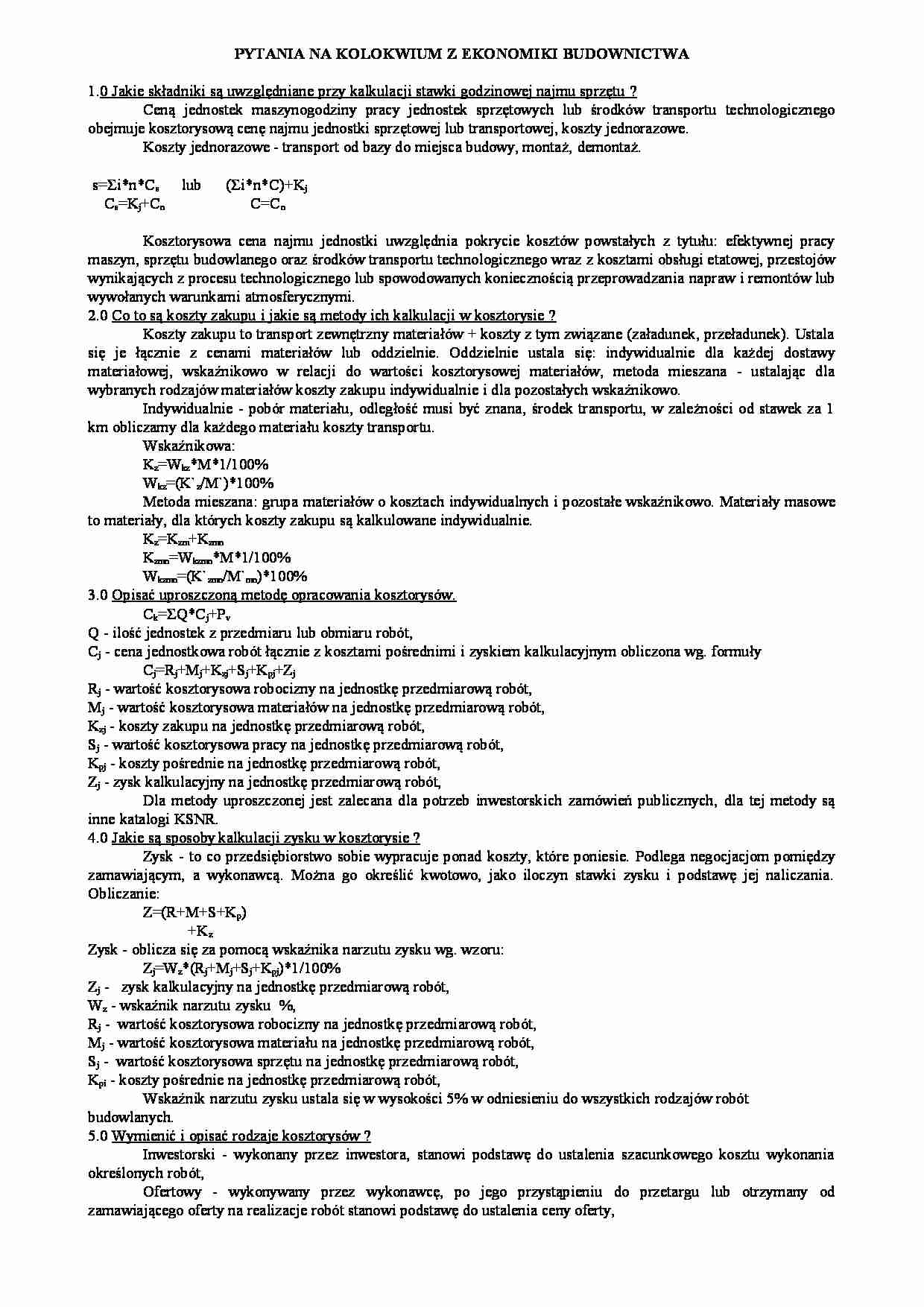

PYTANIA NA KOLOKWIUM Z EKONOMIKI BUDOWNICTWA 1.0 Jakie składniki są uwzględniane przy kalkulacji stawki godzinowej najmu sprzętu ? Ceną   jednostek   maszynogodziny   pracy   jednostek   sprzętowych   lub   środków   transportu   technologicznego  obejmuje kosztorysową cenę najmu jednostki sprzętowej lub transportowej, koszty jednorazowe. Koszty jednorazowe - transport od bazy do miejsca budowy, montaż, demontaż.  s= Σi*n*Cs      lub      (Σi*n*C)+Kj     Cs=Kj+Cn                      C=Cn Kosztorysowa  cena   najmu   jednostki   uwzględnia   pokrycie  kosztów  powstałych   z   tytułu:   efektywnej  pracy  maszyn, sprzętu budowlanego oraz środków transportu technologicznego wraz z kosztami obsługi etatowej, przestojów  wynikających z procesu technologicznego lub spowodowanych koniecznością przeprowadzania napraw i remontów lub  wywołanych warunkami atmosferycznymi. 2.0 Co to są koszty zakupu i jakie są metody ich kalkulacji w kosztorysie ? Koszty zakupu to transport zewnętrzny materiałów + koszty z tym związane (załadunek, przeładunek). Ustala   się   je   łącznie   z   cenami   materiałów   lub   oddzielnie.   Oddzielnie   ustala   się:   indywidualnie   dla   każdej   dostawy  materiałowej,   wskaźnikowo   w   relacji   do   wartości   kosztorysowej   materiałów,   metoda   mieszana   -   ustalając   dla   wybranych rodzajów materiałów koszty zakupu indywidualnie i dla pozostałych wskaźnikowo. Indywidualnie - pobór materiału, odległość musi być znana, środek transportu, w zależności od stawek za 1   km obliczamy dla każdego materiału koszty transportu. Wskaźnikowa: Kz=Wkz*M*1/100% Wkz=(K`z/M`)*100% Metoda mieszana: grupa materiałów o kosztach indywidualnych i pozostałe wskaźnikowo. Materiały masowe  to materiały, dla których koszty zakupu są kalkulowane indywidualnie. Kz=Kzm+Kzmn   Kzmn=Wkzmn*M*1/100% Wkzmn=(K`zmn/M`mn)*100% 3.0 Opisać uproszczoną metodę opracowania kosztorysów. Ck= ΣQ*Cj+Pv Q - ilość jednostek z przedmiaru lub obmiaru robót, Cj - cena jednostkowa robót łącznie z kosztami pośrednimi i zyskiem kalkulacyjnym obliczona wg. formuły Cj=Rj+Mj+Kzj+Sj+Kpj+Zj  Rj - wartość kosztorysowa robocizny na jednostkę przedmiarową robót, Mj - wartość kosztorysowa materiałów na jednostkę przedmiarową robót, Kzj - koszty zakupu na jednostkę przedmiarową robót, Sj - wartość kosztorysowa pracy na jednostkę przedmiarową robót, Kpj - koszty pośrednie na jednostkę przedmiarową robót, Zj - zysk kalkulacyjny na jednostkę przedmiarową robót,

(…)

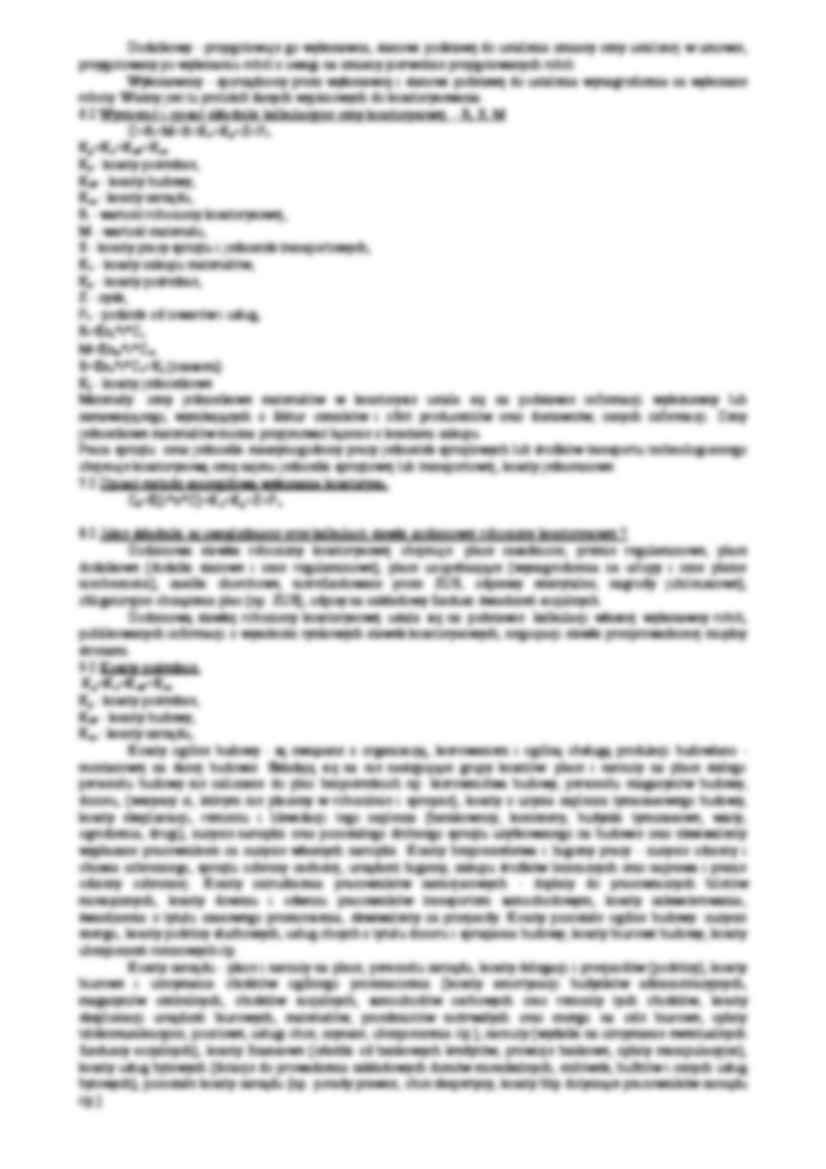

… kalkulacyjne ceny kosztorysowej. - R, S, M
C=R+M+S+K z+Kp+Z+Pv
Kp=Ko=KoB+Koz
Kp - koszty pośrednie,
KoB - koszty budowy,
Koz - koszty zarządu,
R - wartość robocizny kosztorysowej,
M - wartość materiału,
S - koszty pracy sprzętu i jednostek transportowych,
Kz - koszty zakupu materiałów,
Kp - koszty pośrednie,
Z - zysk,
Pv - podatek od towarów i usług,
R=Σnr*i*Cr
M=Σnm*i*Cm
S=Σns*i*Cs+Kj (czasami)
Kj - koszty…

wypłacane pracownikom za zużycie własnych narzędzi. Koszty bezpieczeństwa i higieny pracy - zużycie odzieży i
obuwia ochronnego, sprzętu ochrony osobistej, urządzeń higieny, zakupu środków leczniczych oraz naprawa i pranie
odzieży ochronnej. Koszty zatrudnienia pracowników zamiejscowych - dopłaty do pracowniczych biletów
miesięcznych, koszty dowozu i odwozu pracowników transportem samochodowym, koszty zakwaterowania,
świadczenia z tytułu czasowego przeniesienia, ekwiwalenty za przejazdy. Koszty pozostałe ogólne budowy: zużycie
energii, koszty podróży służbowych, usług obcych z tytułu dozoru i sprzątania budowy, koszty biurowe budowy, koszty
ubezpieczeń rzeczowych itp.
Koszty zarządu - płace i narzuty na płace, personelu zarządu, koszty delegacji i przejazdów (podróży), koszty
biurowe i utrzymania obiektów…
... zobacz całą notatkę
