Wykonywanie fundamentów bezpośrednich
Roboty fundamentowe powinny być wykonane zgodnie z projektem, w którym są podawane wymagania dotyczące zarówno warunków posadowienia, jak też rozwiązania konstrukcji fundamentów. Roboty te można rozpocząć dopiero po odbiorze podłoża gruntowego. Oznacza to, że po wykonaniu wykopu pod fundamenty (zgodnie z zasadami prowadzenia robót ziemnych) należy sprawdzić zgodność rzeczywistego rodzaju i stanu gruntu z przyjętymi w projekcie.
Odbioru podłoża dokonuje się bezpośrednio przed wykonaniem fundamentów, aby uniknąć zmiany stanu gruntów w podłożu, np. wskutek zawilgocenia wodami opadowymi. Ten odbiór powinien być przeprowadzony przed ułożeniem podsypki piaskowo-żwirowej, betonu wyrównawczego (tzw. chudego betonu) oraz innych warstw izolacyjnych bądź wyrównawczych. Odbiór podsypki oraz innych warstw wyrównawczych należy przeprowadzić dodatkowo po ich ułożeniu.
Do wykonania warstw wyrównawczych, podsypek odsączających pod fundamentami, posadzkami pomieszczeń podziemnych, przy wymianie gruntów słabych itp. powinny być stosowane żwiry, pospolici i piaski bez zawartości ziarn pylastych i części organicznych. Odbioru podłoża dokonuje się komisyjnie, w trudniejszych sytuacjach - z udziałem autora dokumentacji geologiczno-inżynierskiej. Fakt odbioru i jego wyniki potwierdza się w protokóle oraz zapisem w dzienniku budowy. Należy dodać, że w celu ochrony struktury gruntu w dnie wykopu należy wykop wykonywać do głębokości niniejszej od projektowanej o co najmniej 200 mm, a w wykopach przygotowywanych mechanicznie - mniejszej o 3004-600 mm, zależnie od rodzaju gruntu. Pozostawioną warstwę gruntu usuwa się bezpośrednio przed wykonaniem fundamentu. W wypadku wykonania wykopu głębokości większej niż projektowana należy jako uzupełnienie zastosować (do wymaganego poziomu posadowienia fundamentu) odpowiednio zagęszczoną lub stabilizowaną spoiwem podsypkę piaskowo-żwirową, warstwę betonu (tzw. chudego betonu) itp.

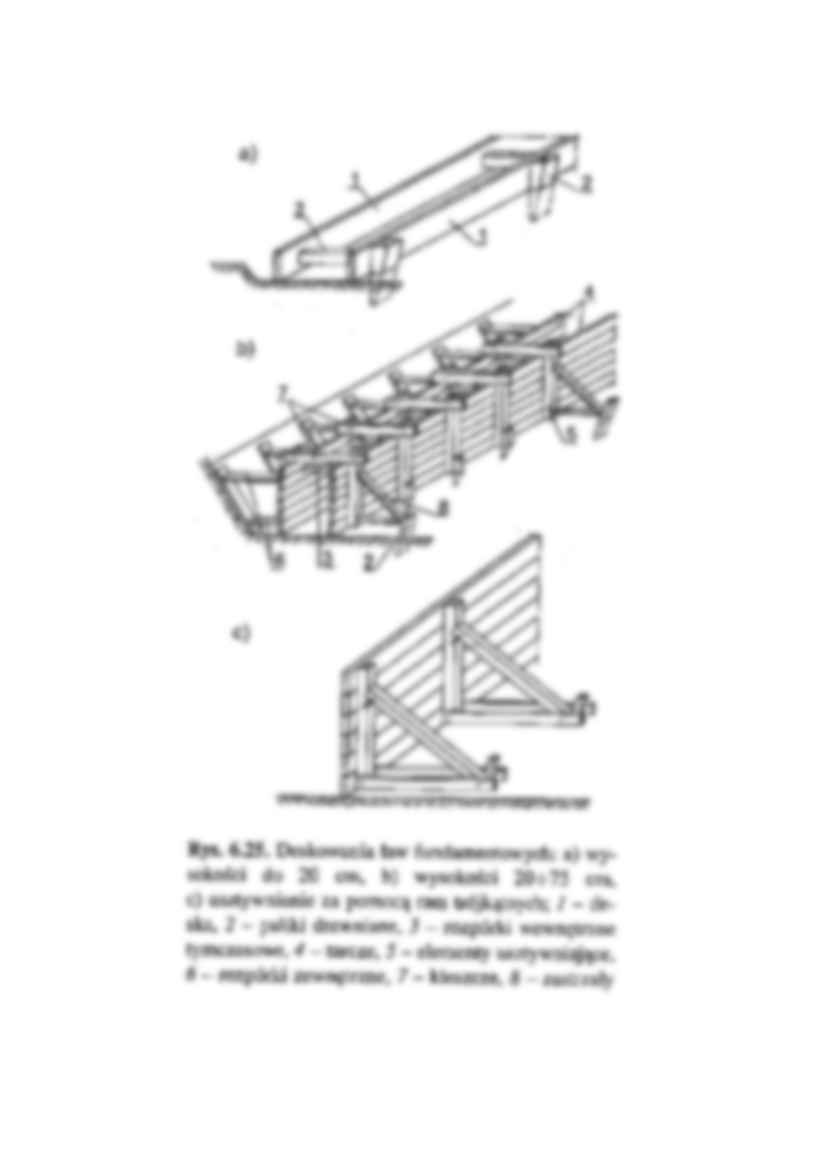

Gdy podsypka piaskowo-żwirowa ma grubość większą niż 200 mm, należy ją układać warstwami i każdą warstwę zagęszczać. Grubość warstw betonu nie powinna przekraczać ł/4 szerokości fundamentu. Jeżeli konieczne byłoby zastosowanie warstwy grubszej, to należy -w porozumieniu z projektantem - sprawdzić, czy nie wpłynie to na powstanie nadmiernych różnic w osiadaniu poszczególnych fragmentów fundamentu.
Jeżeli wykopy fundamentowe są wykonywane pod dwa lub kilka fundamentów położonych blisko siebie, to roboty ziemne należy rozpocząć od wykopów pod konstrukcje posadowione głębiej (por. rozdz. 5. Poradnika). Odbiorowi podlegają również fundamenty. Sprawdza się prawidłowość ich usytuowania w planie, poziom posadowienia, prawidłowość wykonania robót ciesielskich, zbrojarskich, betonowych, izolacyjnych itp. Odchylenia w poziomach spodu konstrukcji fundamentów nie powinny być większe niż 20 mm, a jeżeli fundamenty służą jako oparcie słupów żelbetowych prefabrykowanych oraz elementów wielkowymiarowych - nie większe niż 5 mm.
