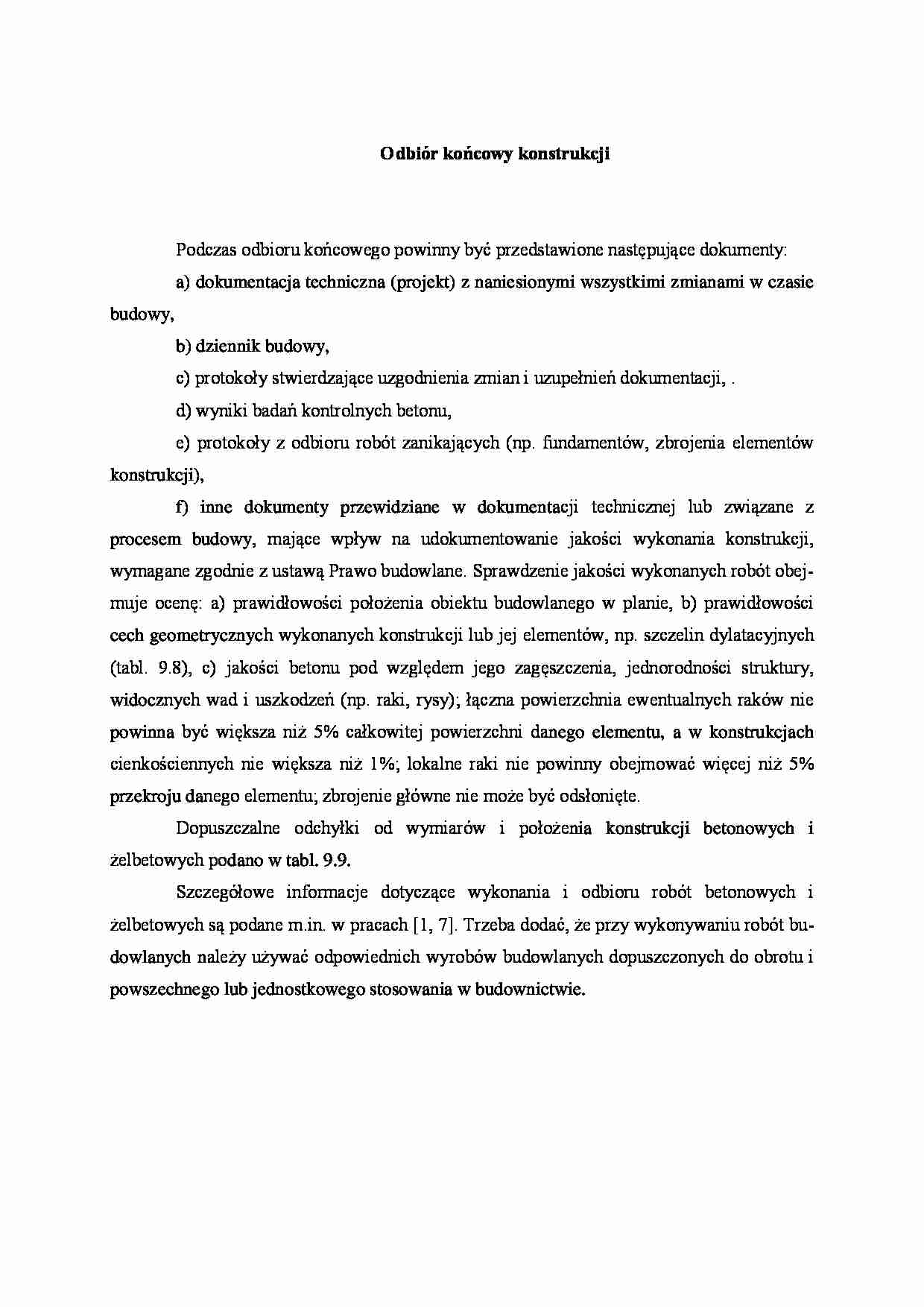

Odbiór końcowy konstrukcji
Podczas odbioru końcowego powinny być przedstawione następujące dokumenty:
a) dokumentacja techniczna (projekt) z nanie­sionymi wszystkimi zmianami w czasie bu­dowy,
b) dziennik budowy,
c) protokoły stwierdzające uzgodnienia zmian i uzupełnień dokumentacji, .
d) wyniki badań kontrolnych betonu,
e) protokoły z odbioru robót zanikających (np. fundamentów, zbrojenia elementów kon­strukcji),
f) inne dokumenty przewidziane w dokumenta­cji technicznej lub związane z procesem budo­wy, mające wpływ na udokumentowanie jako­ści wykonania konstrukcji, wymagane zgodnie z ustawą Prawo budowlane. Sprawdzenie jakości wykonanych robót obej­muje ocenę: a) prawidłowości położenia obiek­tu budowlanego w planie, b) prawidłowości cech geometrycznych wykonanych konstrukcji lub jej elementów, np. szczelin dylatacyjnych (tabl. 9.8), c) jakości betonu pod względem jego zagęszczenia, jednorodności struktury, widocz­nych wad i uszkodzeń (np. raki, rysy); łączna powierzchnia ewentualnych raków nie powinna być większa niż 5% całkowitej powierzchni da­nego elementu, a w konstrukcjach cienkościen­nych nie większa niż 1%; lokalne raki nie po­winny obejmować więcej niż 5% przekroju da­nego elementu; zbrojenie główne nie może być odsłonięte.
Dopuszczalne odchyłki od wymiarów i położe­nia konstrukcji betonowych i żelbetowych po­dano w tabl. 9.9.
Szczegółowe informacje dotyczące wykonania i odbioru robót betonowych i żelbetowych są podane m.in. w pracach [1, 7]. Trzeba dodać, że przy wykonywaniu robót bu­dowlanych należy używać odpowiednich wy­robów budowlanych dopuszczonych do obrotu i powszechnego lub jednostkowego stosowania w budownictwie.
