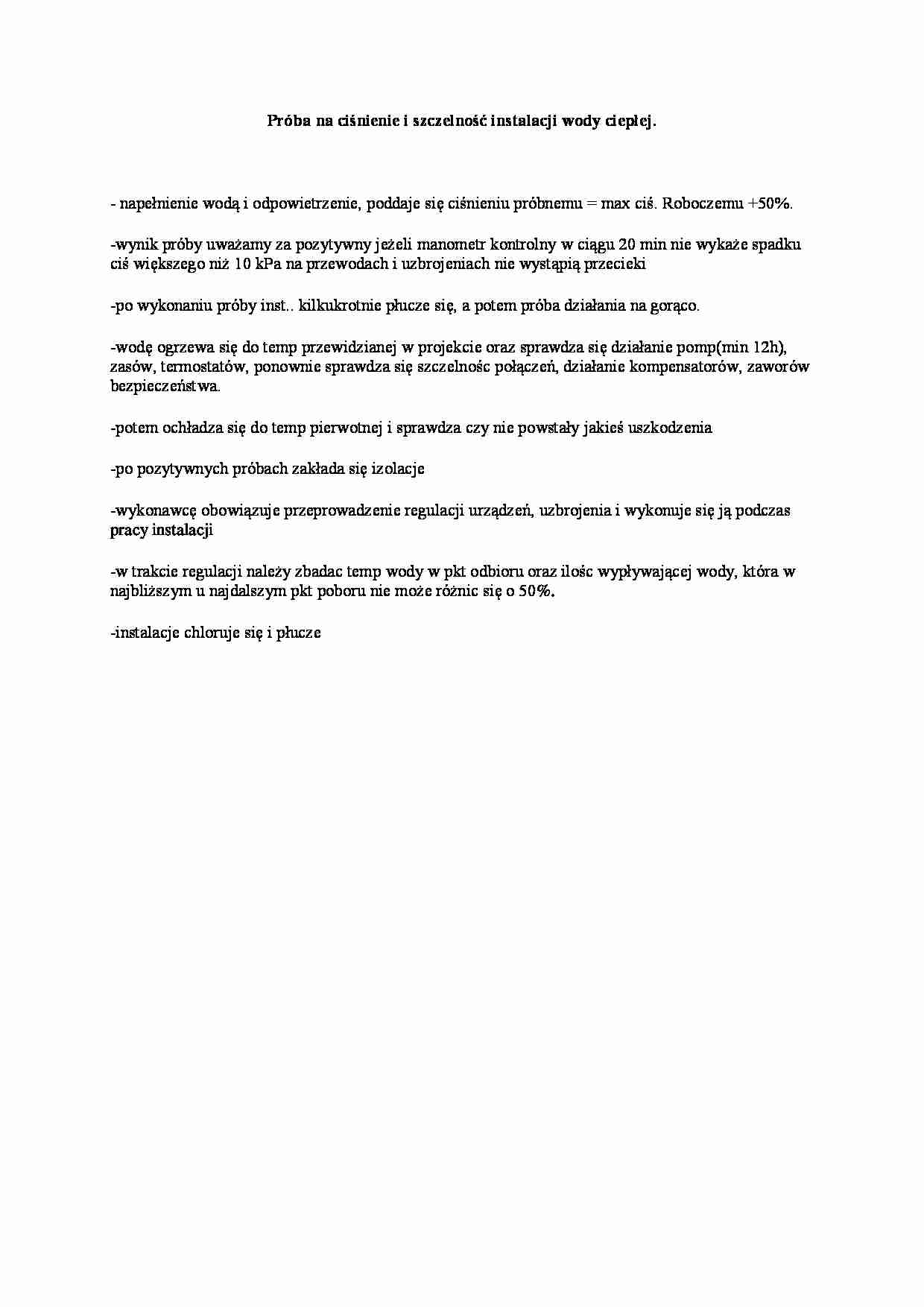

Próba na ciśnienie i szczelność instalacji wody ciepłej. - napełnienie wodą i odpowietrzenie, poddaje się ciśnieniu próbnemu = max ciś. Roboczemu +50%. -wynik próby uważamy za pozytywny jeżeli manometr kontrolny w ciągu 20 min nie wykaże spadku ciś większego niż 10 kPa na przewodach i uzbrojeniach nie wystąpią przecieki -po wykonaniu próby inst.. kilkukrotnie płucze się, a potem próba działania na gorąco. -wodę ogrzewa się do temp przewidzianej w projekcie oraz sprawdza się działanie pomp(min 12h), zasów, termostatów, ponownie sprawdza się szczelnośc połączeń, działanie kompensatorów, zaworów bezpieczeństwa. -potem ochładza się do temp pierwotnej i sprawdza czy nie powstały jakieś uszkodzenia -po pozytywnych próbach zakłada się izolacje -wykonawcę obowiązuje przeprowadzenie regulacji urządzeń, uzbrojenia i wykonuje się ją podczas pracy instalacji -w trakcie regulacji należy zbadac temp wody w pkt odbioru oraz ilośc wypływającej wody, która w najbliższym u najdalszym pkt poboru nie może różnic się o 50%. -instalacje chloruje się i płucze
... zobacz całą notatkę
Komentarze użytkowników (0)
